【品牌采风】“一盘棋”浇筑“一条龙”奔腾

发布日期:2025-08-18 信息来源:第三分局   作者:王妍、明建、靳羽茜   字号:[ ]

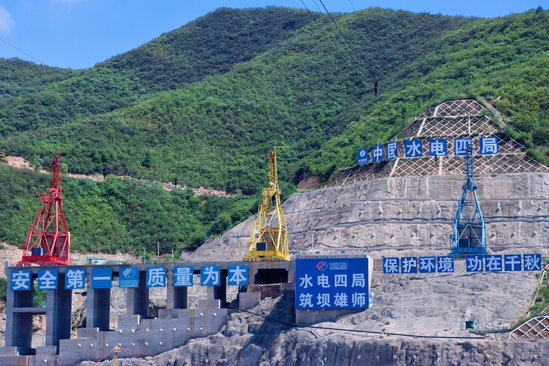

来到东庄水利枢纽施工现场,巨大的机械轰鸣声、高频振捣棒的低沉嗡鸣、指挥哨音此起彼伏……罐车穿坡鸣笛,缆机稳渡吊罐,指挥挥旗调度。各环紧扣,龙头稳供,龙身飞渡,龙尾精筑——“一盘棋”联动,犹如浇筑一条蓄势腾飞的钢铁巨龙!

这就是目前东庄大坝浇筑采用的“一条龙”管理及高效现场生产组织,使混凝土生产、缆机运输、现场组织等各环节紧密相扣,并明确各工序的效率标准,助力大坝混凝土生产、浇筑效率稳步提升。

据悉,陕西省东庄水利枢纽工程是国务院确定的172项节水供水重大水利工程之一。水电四局承担了该工程的7个标段施工任务,涵盖大坝土建与安装工程、导流洞、场内道路、对外交通公路等多个重要部分。东庄混凝土双曲拱坝坝高230米,水库总库容32.76亿立方米,其中拦沙库容为20.53亿立方米,电站装机110兆瓦,建成后将成为陕西省内库容最大,坝高最高的水利工程,消除渭河下游“小水大灾”的现象,实现泾渭河下游安澜和长治久安。

龙首:控砂石拌楼稳供,昂首驭料定乾坤

在东庄水利枢纽工程大坝浇筑现场,砂石是混凝土浇筑的“基因载体”,其质量直接决定大坝寿命与安全,如何保证混凝土的内部质量和外观效果,是本标工程施工的重点问题。

“咱们大坝坝体混凝土总量约194万平方米,如何把最高温升摁住、把内外温差管好,杜绝裂缝产生,温控防裂才是重中之重。”项目总工程师介绍道。

面对技术挑战,水电四局团队昼夜攻坚,搜集各项案例资料,反复推演方案。最终,通过预冷/预热工艺、级配优化等核心技术,筑牢从山体到坝体的全流程质量防线,为“一条龙”浇筑管理注入强劲动能。

水电四局团队构建了全季节温度调控体系。高温季采用加冷水、加冰及两级骨料风冷四重措施,将混凝土出机温度严格控制在7℃;冬季通过热水拌和与骨料仓暖风循环技术,确保出机温度稳定在10-12℃最优区间,形成覆盖全年施工的温度防护网。

不仅如此,技术团队聚焦抗冲耐磨混凝土特性,在满足抗压、抗渗、抗冻等设计指标基础上,通过用水量最小化与水泥用量科学调控,从源头降低温控难度。

通过温度精准调控与材料性能优化,实现从原料到成型的全流程质量闭环。配合“日清日结”会议机制与移动管理平台,形成“计划-执行-检查-改进”的数字化管理链条,助力大坝混凝土以单月浇筑6.85万方的速度实现“一条龙”高效奔腾。

龙身:织天索云车飞渡,健躯凌空贯长虹

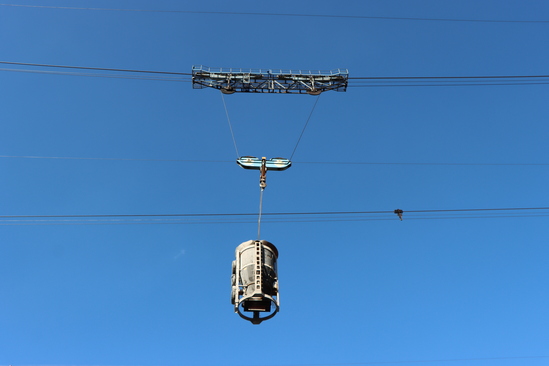

“开仓前的准备工作完成后,就到了东庄‘缆机三剑客’出场的时间了。你们看,这台缆机就正在将平仓机吊运到仓面上。”现场质量管理人员介绍道。

这项媲美精密钟表的时间艺术,源于水电四局团队对缆机吊运全流程的秒级掌控。

“为了突破缆机运行效率,我们当时可是吃了不少苦头。”水电四局技术团队说道。尽管团队中不乏经验丰富的筑坝老将,但面对如此庞大、精密且联动性极高的缆机群,也不禁感到了未知的迷茫。

但水电四局团队秉持着“必须啃下这块硬骨头”的信念,持续对缆机单循环吊运混凝土各环节记录统计分析,并依据现场实测及前期施工中积累的经验,通过400余次的全程跟测,终于得到了“解锁之钥”。

团队将单次吊运分解为挂钩定位、水平运输、仓口对位、卸料振捣、空罐返回五大环节,并制定《缆机单循环作业时间标准》:夜间预热吊具消除液压迟滞,挂钩环节耗时从40余秒压缩至30秒内;智能导航自动规避施工密集区,水平运输时间严控在2分钟左右;激光光斑定位与牵引绳人工稳罐的双保险,让交叉作业风险归零,使仓口对位时间突破至45秒;自动巡航系统划出精准归途,空罐返航提速至40秒内……

这是大坝浇筑的“四局速度”!

同时,为保证每一坯层混凝土的覆盖时间,结合拱坝的中下部浇筑仓面面积较大、入仓强度高的特点,水电四局团队采用多台缆机分区、分条带、平铺法进行浇筑,浇筑中实现缆机的无间隙转仓浇筑。并针对孔口闸墩钢筋密集、悬挑牛腿模板制约缆机效率的难点,团队创新采用塔机辅助定位与整体提升模板工艺,让三台缆机得以集中火力攻坚大仓面。随着拱坝的成长升高,可浇筑的坝段数量增多,仓面面积逐步下降,实现了双仓甚至多仓同时浇筑,进一步加快了工程进度。

“目前我们的浇筑强度从每小时150立方米提升到了近200立方米,尤其在2024年主坝攻坚的时候,我们创造了单日吊运逾千罐、单仓22小时连续浇筑的成绩。”缆机操作手介绍道。

龙尾:精浇仓号质效优,摆尾凝力坚如磐

东庄水利枢纽是世界上第一座二道坝采用堆石混凝土的水利工程,坝体设横缝不设纵缝,分为21个坝段,混凝土总方量约为194万立方米。

“这个工程大坝混凝土施工强度高、工作面大,涉及专业多,施工跨越时间长,如何组织协调好大坝混凝土的施工,保证各项目标实现,是本工程的重中之重。”项目负责人介绍道。

水电四局团队依托参建长江三峡、黄登、小湾、白鹤滩等大型水电工程积累的丰富筑坝经验,曾创下同类机械安全运行22.98万台时及混凝土吊运量达827.92万立方米的世界纪录。面对东庄这份“考卷”,他们通过在大坝混凝土浇筑中推行无缝转仓制度,要求在上一仓浇筑期间就做好下一仓的浇筑资源准备工作,从原材料检验、混凝土拌和,运输、入仓、振捣、收面,养护等各个工序入手,混凝土要料单提前送到拌和楼,设备提前入仓,浇筑资源准备到位,抗冲耐磨混凝土在浇筑完成后尽快开始和完成混凝土抹面工作,并紧接着进行养护以避免干缩裂缝发生……层层严格管理,确保了浇筑的连续性,大大提高了浇筑“一条龙”效率。

900多个浇筑日夜,他们沉稳应考,不负众望,一笔一画、一字一句,最终交出的这份满分答卷,让“四局筑坝”的金字招牌闪耀在泾河之上。

“为确保混凝土浇筑质量及效率双优,我们以“一岗多责”为突破口,打造施工员、质检员、安全员‘三员合一’的现场管理,既能精准把控施工节奏,又能实时检验工艺质量,更能第一时间排查安全隐患,使现场与质量部、安环部的联动更加紧密,指令传达、执行、反馈效率显著提升。”项目部总质检师说道。“截至目前,我们已经实现累计浇筑超185万立方米混凝土,单元工程一次验收合格率100%、优良率稳定95%以上的成绩。”

水电四局通过持续推行混凝土浇筑“一条龙”管理,精确管控混凝土生产、运输、浇筑等各环节时间,极大提升了生产效率,大坝混凝土单月最高浇筑强度达到9.22万立方米,平均月上升高度达7.05米,单台缆机浇筑效率达到12罐/小时,施工效率与其他类似工程相比处于国内领先水平。

当夕阳熔金,为泾河峡谷的嶙峋崖壁镀上耀眼的龙鳞,三台缆机的钢索便如巨龙之须,在天幕间绷紧、游弋。它们勾画的混凝土料斗飞渡轨迹,不再是冰冷的抛物线,而似巨龙衔珠,精准落向那灯火通明的仓号“龙穴”。这天地间的壮阔画卷,每一帧都在为2025年下闸蓄水目标注入磅礴的龙吟之力!
