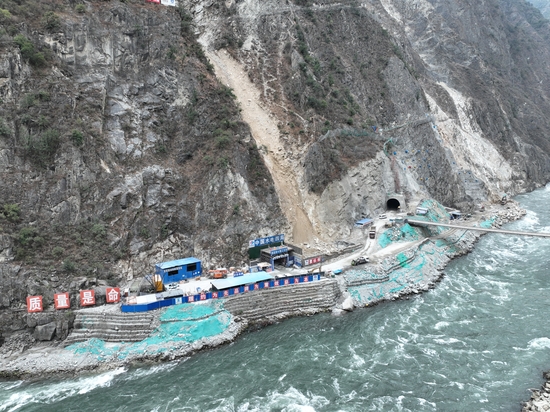

孟底沟水电站左岸交通11号隧道二次衬砌浇筑完成 |
|
|
|
5月15日,随着最后一方混凝土缓缓注入模板,孟底沟水电站左岸交通11号隧道二次衬砌浇筑工程圆满完成,标志着这条连接工程核心区域的“生命线”全面畅通,为后续主体工程开工按下“加速键”。 孟底沟水电站作为雅砻江干流中游“一库七级”开发战略的关键第五梯级,承载着优化国家能源结构、推动西部经济发展的重要使命,是“十四五”期间雅砻江中游水电开发的战略支撑项目。自2024年12月18日左岸交通隧道实现全线贯通后,工程建设正式转入二次混凝土衬砌浇筑阶段,开启了从洞室开挖到结构成型的重要转序。 在衬砌施工的攻坚阶段,施工局通过建立跨部门联合攻坚小组,及时动态调整施工作业方案,实现资源的高效调配与协同作战。针对混凝土供应难题,施工局科学规划自建混凝土拌合站,从原材料进场检验到配合比精准调控,每一个环节都严格把关,确保浇筑质量达到行业领先标准。 面对施工线路长、作业面分散、交叉作业频繁等复杂挑战,施工局创新采用“网格化”管理模式,对各施工区域进行精细化管控;针对洞内渗水、基底清理难度大等技术难题,组织专家团队反复研讨,研发出新型排水系统和清基工艺,有效提升施工效率。在安全文明施工方面,施工局不仅足额投入专项资金,配置污水处理系统、智能降尘洒水设备,还制定了严密的交叉作业安全防护方案,为工程顺利推进筑牢安全屏障。在多型台车和异型模板浇筑过程中,技术人员24小时现场值守,实时监测浇筑数据,确保每一处衬砌结构都坚如磐石。 目前,孟底沟水电站左岸交通3号隧道、9号隧道衬砌工程正稳步推进。按照施工计划,6月初将实现左岸隧道衬砌工程的全面竣工。下一阶段,全体建设者将继续保持昂扬斗志,持续优化资源配置,全力攻克剩余工程难点,向着隧道全线衬砌完成的目标发起最后冲刺,以匠心品质打造水电工程建设新标杆,为雅砻江流域清洁能源开发贡献磅礴力量。 |
|
|
