孟底沟水电站左岸38号危岩体爆破完成 |
|
|
|
|

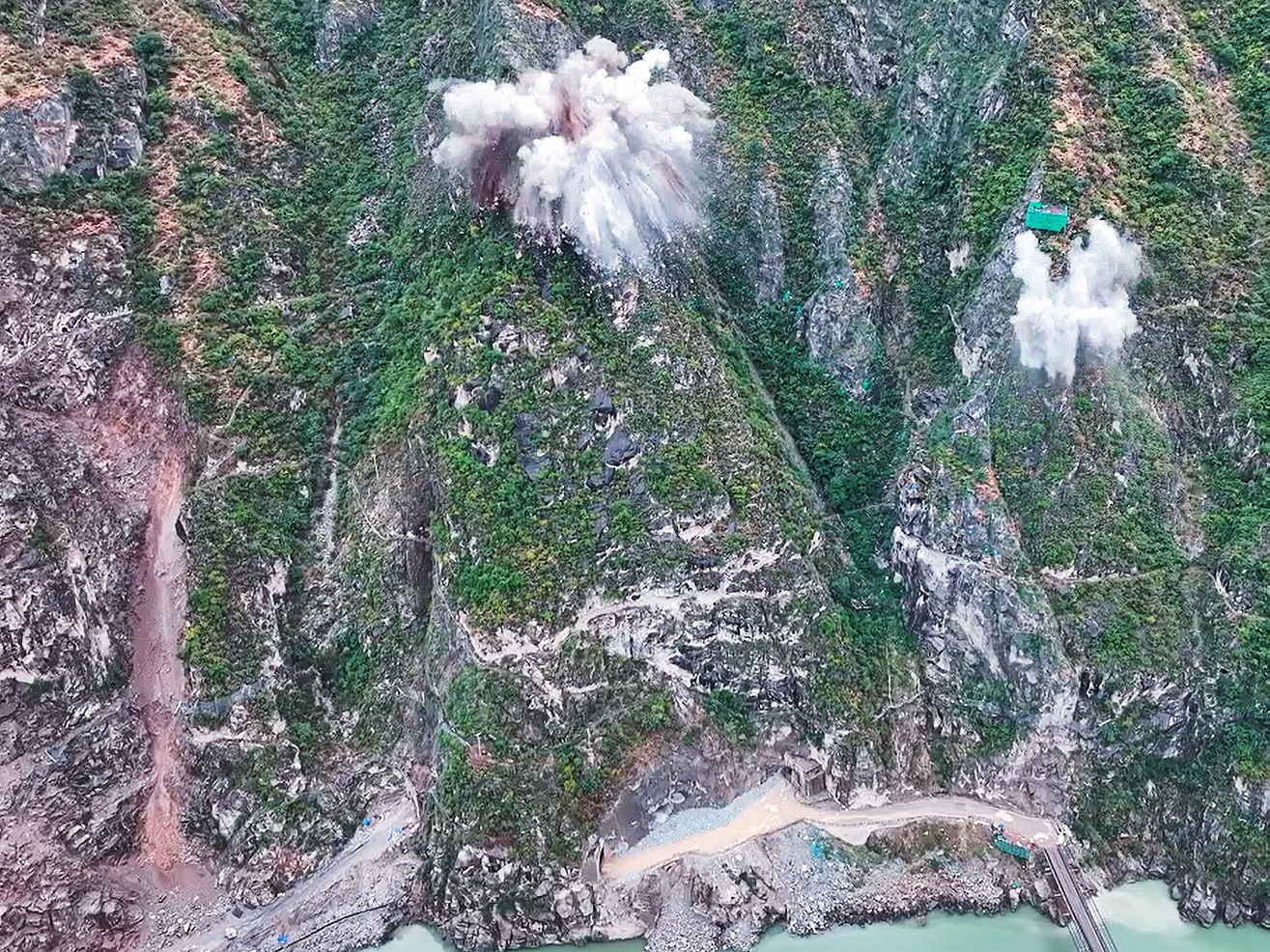

11月2日下午,伴随一声清脆的爆破声响,孟底沟水电站左岸38号危岩体成功爆破清除。作为第三分局承担的63处危岩体治理中难度最大、风险最高、影响最广的单项工程,成功清除标志着孟底沟水电站主体工程建设清除了一个重大安全隐患,为后续施工奠定了坚实的安全基础。 孟底沟水电站是雅砻江中游“一库七级”开发的第5个梯级电站,是“十四五”期间雅砻江中游水电开发的战略支撑项目,在国家能源发展战略中占据重要地位。电站总装机容量达240万千瓦,年发电量预计可达104亿千瓦时,其挡水建筑物采用技术难度高、承载能力强的混凝土双曲拱坝,最大坝高达到201米。作为电站建设的主力军,中国水电四局承担了63处危岩体的综合治理任务,这些危岩体分布于坝肩、缆机平台、开关站、二道坝及尾水出口等多个关键部位,防护点高差近500米。 左岸38号危岩体因其特殊位置,被列为整个治理工程的重中之重。该危岩体位于电站主体工程2号尾水洞出口边坡正上方,威胁二道坝、护坦及1号、2号尾水洞出口,危害等级为I等,其正下方为枢纽区低线的主要交通干道,周边分布有10kV高压电杆、跨江货运索道、3号临时悬索桥以及右岸施工场地等重要设施。爆破作业产生的石渣造成道路封闭,同时引发的飞石、震动可能对上述关键设施造成严重影响,使得本次治理任务如同“在蜘蛛网上动手术”,安全风险极高、协调难度空前。 为确保万无一失,项目各方高度重视。此前,业主、设计、监理与施工单位联合召开专题现场会,形成《关于左岸38号危岩体治理时机现场讨论会议纪要》,明确施工启动条件。项目部据此分阶段、分步骤落实核心安全保障措施。在各项前置条件逐一到位、防护措施全面落实,并经监理单位确认批准后,项目部严格依照专项爆破方案,精准实施了本次爆破。整个作业过程井然有序,效果符合预期,周边设施未造成较大影响。 截至目前,项目已累计完成61处危岩体治理,其中主动防护网施工完成16.4万平方米、支档混凝土完成约1321立方米、锚杆(束)完成约3340根、锚索完成114束、危岩清除9557立方米,总体治理完成95%。 左岸38号危岩体的成功爆破,不仅彻底解除了一个重大安全隐患,保障了二道坝、尾水出口等主体工程的长久安全,因其施工难度极大、协调难度极大等特点,也为今后在类似复杂环境下实施高难度爆破作业积累了宝贵经验,对推动孟底沟水电站整体建设具有里程碑意义。 |
|
|
|
