河北易县抽水蓄能电站正式进入总装调试冲刺阶段

发布日期:2026-03-23 信息来源:机电安装分局   作者:巩启军   字号:[ ]

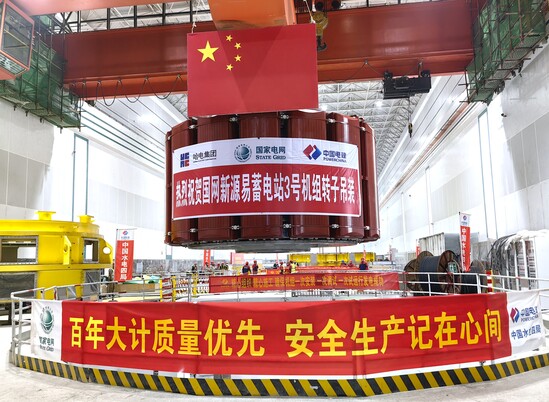

3月20日至22日,公司参建的国网新源河北易县抽水蓄能电站3号机组定子、转子顺利吊装就位,标志着机组正式进入总装调试冲刺阶段。

定子、转子作为能量转换的核心部件,其吊装作业精度要求高、安全风险突出、协同难度大,是机电安装工程中的关键工序。本次吊装的3号机组定子、转子含吊具等总重分别为472.6吨、429.6吨。尤其是转子吊装需穿越单边仅44毫米的狭窄空气间隙,堪称“毫米级”的严峻考验。

尤为难得的是,在如此庞大的结构下,项目团队展现出极高的安装工艺水平:3号机组定子铁心圆度0.32毫米,波浪度3毫米以内,各项指标均优于行业标准和制造厂家要求;转子整体圆柱度控制在0.32毫米,偏心度控制在0.05毫米以内,树立了抽水蓄能机组安装领域的精工典范。

吊装过程中,指挥、操作与测量人员配合默契、精准无误。技术人员全程监测、实时反馈。整个作业流程行云流水,从起吊、平移、下落到精准入坑,实现了零磕碰、零刮伤、一次吊装成功的预定目标。

下一步,项目部将全力推进3号机组总装及调试工作,同步做好2号机组启动试运行调试,向着电站早日全面投产发电的目标迈出坚实步伐。

作为京津冀电网重要的调峰电源,该电站年设计抽水电量23.52亿千瓦时、发电量18.07亿千瓦时,每年可减少二氧化碳排放约21.3万吨,相当于种植10.49万亩森林的减排效果。建成后,不仅能为京津冀电网提供灵活调节能力,还可促进当地风电、光伏等新能源消纳,为保障区域能源安全和实现“双碳”目标贡献力量。
