双节点如期兑现!青海哇让抽水蓄能电站迈入主体施工新阶段

发布日期:2026-06-03 信息来源:第一分局   作者:何静   字号:[ ]

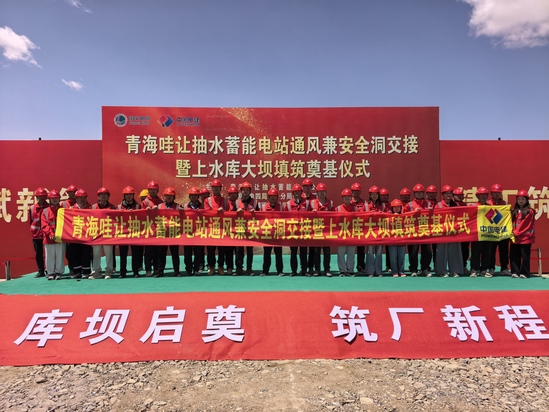

6月3日,青海哇让抽水蓄能电站顺利举行通风兼安全洞交接暨上水库大坝填筑奠基仪式,两大关键建设节点同步落地,标志着项目从前期临建施工阶段全面转入大坝主体施工核心阶段,为整体工程按期推进、顺利投产奠定坚实基础。

哇让抽水蓄能电站位于青海省海南藏族自治州贵南县境内,是国家“十四五”建设的重点工程,电站总装机容量2800MW,是我国西部地区装机容量最大的抽水蓄能电站。通风兼安全洞全长2096米,是电站地下厂房建设的“关键通道”,兼顾洞内施工通风排烟、降尘供氧、人员应急疏散等重要功能。

针对隧道施工期间遭遇的涌水、断层破碎带、软弱夹层等不良地质难题,施工局依据超前地质预报技术,提前研判地质风险、科学制定施工方案,精准落实各项管控举措:一是严格遵循“短进尺、弱爆破、强支护、快封闭、勤量测”要求开展洞挖施工,执行“一炮一支护”工艺。同步跟进掌子面底板混凝土施工,杜绝面积水、泥泞问题,优化作业环境,提升施工效率与安全系数。二是配置智能化轴流风机、双臂凿岩台车及智能穿行式衬砌台车等设备,并运用多源数据智慧交互可视化管理平台,稳步推进“机械化换人,自动化减人,智能化无人”,显著加快洞室施工进度。三是采用“大管棚支撑+小导管加固”工艺,安全平稳完成断层穿越,为后续地下工程全面施工奠定了坚实基础。

同步启动填筑的哇让抽水蓄能电站上水库大坝位于黄河右岸坡顶哇让平台上,大坝坝顶高程为2915米,最大坝高约73米,填筑坝段长度为2426.2米,坝顶宽度9米,工程填筑总方量达到975.4万立方米。大坝填筑是实现水库蓄水、防洪和发电等核心功能的关键环节,此次填筑奠基拉开了大坝标准化、规模化施工序幕,为整个电站建设按下了“加速键”,后续施工局将严守安全质量底线,精进高原筑坝工艺,依托智能电动矿卡、纯电动自卸汽车等新能源设备落地绿色施工技术,精细化推进坝体填筑、碾压、沉降监测等作业,全力打造优质精品工程。

下一步,施工局将紧抓黄金施工期,联合各参建单位通力合作,压实建设责任,统筹做好安全、质量、进度工作,稳步推进后续工程建设,力争早日建成投运,为青海省加快打造国家清洁能源产业高地注入建设动能。
