哥伦比亚圣弗朗西斯科胡安娜光伏项目D站钢桩施工圆满完成

发布日期:2025-11-14 信息来源:国际公司   作者:卜武   字号:[ ]

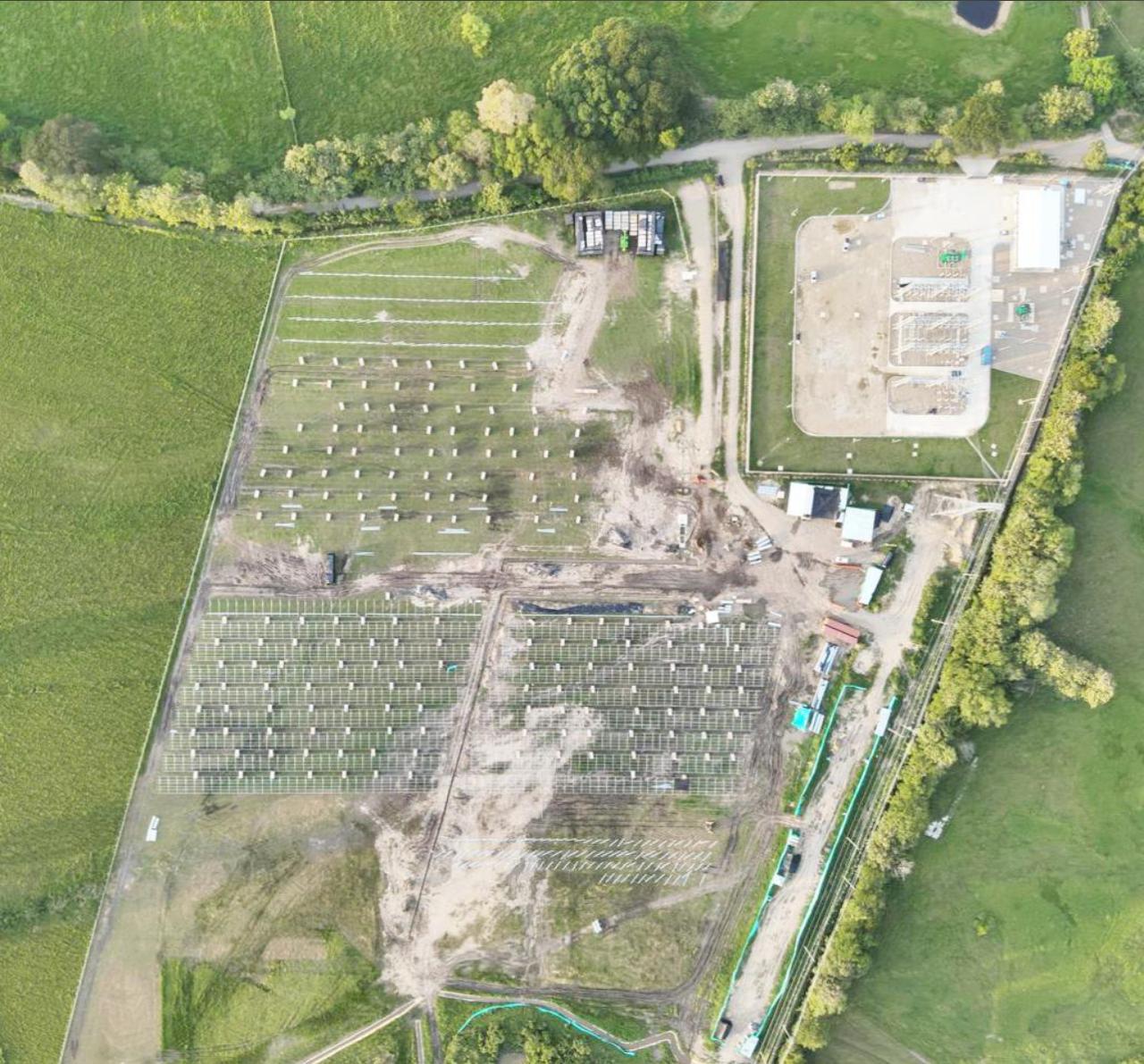

11月8日,哥伦比亚圣弗朗西斯科胡安娜光伏项目现场传来捷报,项目D站区域钢桩施工全部圆满完成。本次施工累计完成钢桩3278根,最高单班施工达200根,平均每日完成143根,创下项目钢桩施工的新纪录,标志着项目施工取得了阶段性胜利。

D站钢桩施工作为圣弗朗西斯科胡安娜光伏电站的重要组成部分,自9月22日正式启动,历时23个有效施工日。施工团队克服了地质条件复杂、气候多变、机械调配紧张等多重挑战,科学组织、精心施工,确保了施工进度与质量、安全的一体推进。在作业过程中,项目团队严格执行光伏桩基础施工规范,采取分区推进、精准测位、逐桩复核等措施,确保钢桩垂直度与深度满足设计要求。

D站钢桩施工的顺利完成,为后续的支架安装及组件铺设奠定了坚实基础。项目建成后,将为当地提供清洁、可再生能源,助力哥伦比亚能源结构转型与绿色发展目标的实现。
