​陇电入浙独青山180万千瓦风电项目I标段项目首台风机基础顺利完成首仓混凝土浇筑

发布日期:2026-06-26 信息来源:北方公司   作者:石文昕   字号:[ ]

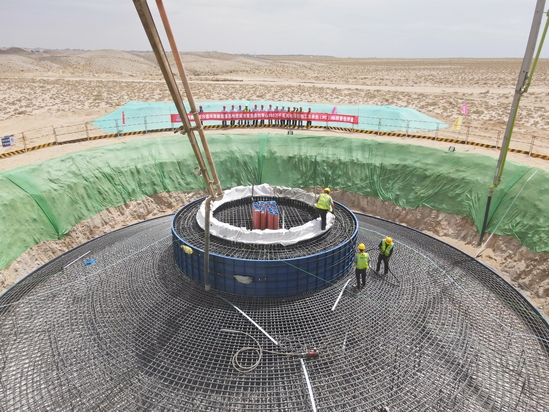

6月25日,陇电入浙独青山180万千瓦风电项目I标段项目首台风机基础顺利完成首仓混凝土浇筑,标志着项目提前进入风机基础主体施工阶段。

本项目是“陇电入浙”特高压直流输电工程重点配套电源项目,规划安装7.7兆瓦风机75台,7.5兆瓦风机3台,箱变78台,修筑场区道路约82.42千米,架设35千伏集电线路长190.67千米,其中架空174.11千米,直埋16.56千米。

针对项目建设工期紧,作业点位分散,沙漠场区地基承载力不足等问题,项目部优化施工现场资源配置,为首台风机基础浇筑提供全方位保障。编制专项施工方案,完善基坑临边防护及扬尘管控措施,标准化推进风机基础土方开挖;提前规划罐车数量、泵送路线,打通进场物资运输通道;严格把控原材料进场检测、混凝土配合比校验、分层浇筑振捣、大体积混凝土温控等关键环节;混凝土浇筑全过程实施标准化管控,动态调节浇筑速率,全程复测预埋件,保障浇筑质量;完善现场应急处置体系,严守施工安全底线。

项目建成后,可有效缓解东部地区用电紧张,实现“西部风光、东部共享”的跨区域能源互补,助力国家能源安全战略落地。下一步,项目部将紧盯各项关键施工节点,严控施工安全与工程质量,全力推进项目建设进度。
