宁夏沙坡头100万千瓦风电项目风机基础施工全部完成

发布日期:2026-10-30 信息来源:华中公司   作者:李永求   字号:[ 大 中 小 ]

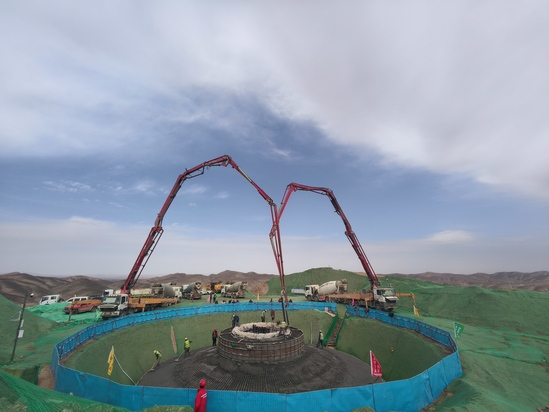

10月26日,宁夏沙坡头100万千瓦风电项目顺利完成最后一台风机基础混凝土浇筑,标志着公司承建的全部风机基础施工任务全部完工。

宁夏沙坡头100万千瓦风电项目坐落于宁夏回族自治区中卫市沙坡头区,场区海拔1550米~2150米,地貌属低中山黄土梁峁,地形起伏较大。本工程规划装设137台风力发电机组,配套建设137座风机基础,总装机容量1000兆瓦;风机叶轮直径220米,轮毂高度125米,电力接入配套新建的2座110千伏升压站及1座330千伏汇集站。公司负责实施49台风机基础浇筑工程、新建场内道路100.902千米,既有风机道路修整31.554千米,以及49座风机吊装平台施工任务。

本标段首台风机基础于2026年6月6日启动浇筑,至2026年10月26日完成末台浇筑,全程历时143天,成为宁夏沙坡头100万千瓦风电项目内首个实现风机基础浇筑全部完工的标段。

为严格落实工期目标,保障工程安全、优质、高效推进,项目部进一步优化分部及施工队伍资源配置,强化资金、设备、物资一体化保障,配齐各专业技术及作业人员,实现各施工环节联动协作。同时坚持超前谋划,提前制定大型施工设备进场方案,统筹钢材、水泥、商品混凝土、防水材料等主要建材及施工机具的采购、租赁工作,确保各类物资机具保质、保量、按期供应,为首台风机基础顺利浇筑提供了全方位保障。

宁夏沙坡头100万千瓦风电项目建成后,年均可输送数十亿千瓦时清洁电力,有效填补湖南及华中地区用电缺口,筑牢中部区域电力保供底线,优化华中能源结构、平抑用电成本。
