哇让抽水蓄能电站上水库大坝填筑突破500万立方米 |
|
|
|
|

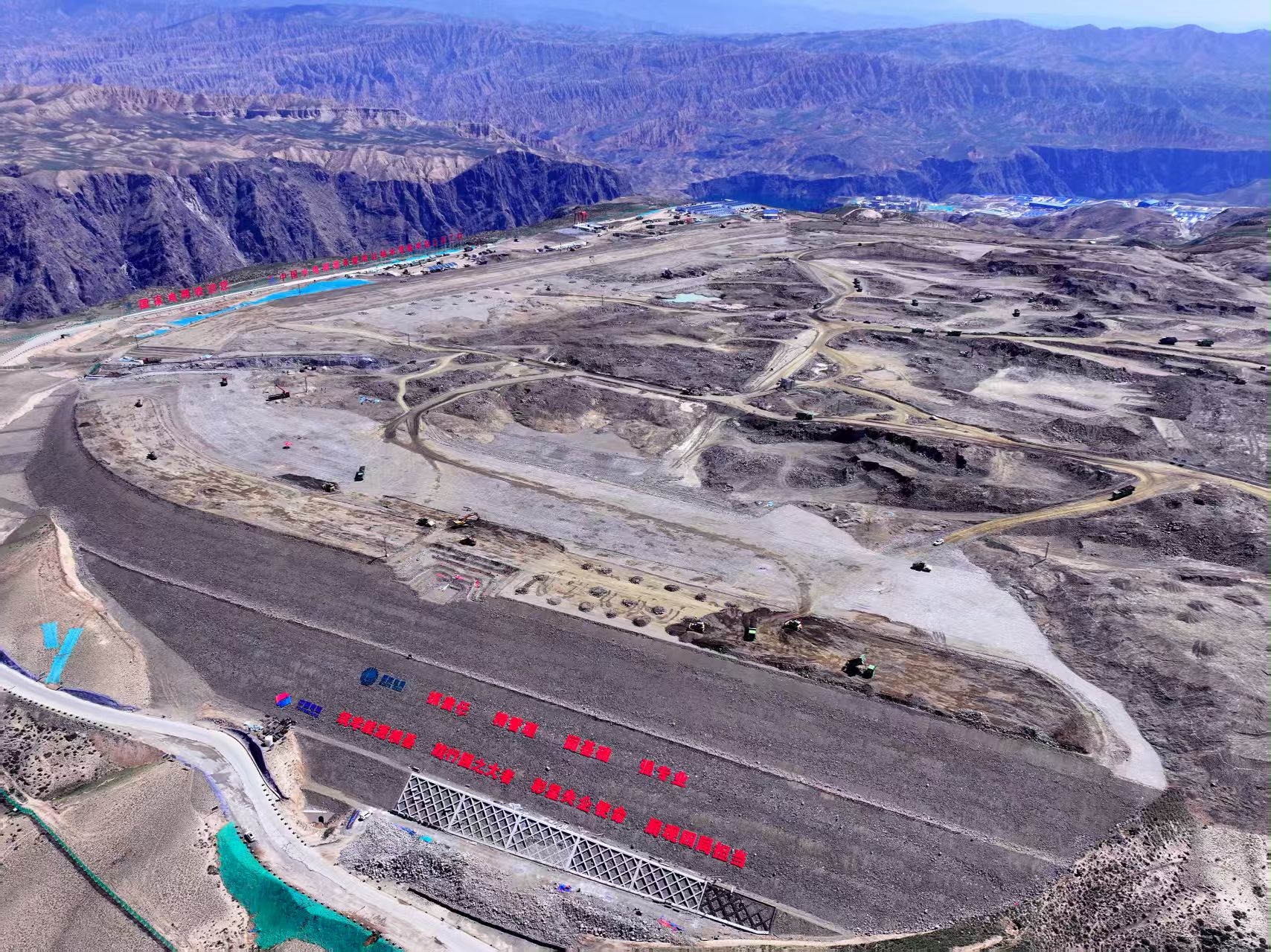

10月28日,哇让抽水蓄能电站上水库大坝填筑工程迎来又一重要节点,上水库大坝坝体填筑总量成功突破500万立方米! 哇让抽水蓄能电站总装机容量280万千瓦,是国家“十四五”建设的重点工程,也是我国西部地区装机最大、青海首个核准的抽水蓄能电站工程。电站主要由上水库、下水库进/出水口、输水系统、地下厂房、地面开关站五大核心部分组成。其中,上水库堆石坝是整个电站的核心构筑物,坝顶高程2915米,最大坝高约73米,坝体设计总填筑方量975.39万立方米,历时7个月奋力攻坚,目前坝体填筑总量突破500万立方米,填筑高峰期月填筑量达122.16万立方米,月均填筑量达72万立方米。 哇让抽水蓄能电站位于高原高寒区域,施工环境恶劣、建设条件复杂,施工局靶向攻坚破解多项难题。一是场区地质复杂、岩体破碎,填筑质控和物料调配难度高,运用智能物料运输、智能振动碾系统,实现坝体填筑精细管控。二是填筑工程量大、作业面分散,坝体填筑与廊道施工交叉干扰大、土石方转运组织复杂,通过统筹工序时序、划分作业分区、错峰施工化解冲突。三是立足高原生态脆弱的特点,落实降尘、噪声、尾气管控,投用纯电运输设备,采用全域智慧降尘工法,兼顾工程建设与牧区生态保护。 下一步,哇让施工局将持续保持攻坚态势,持续优化施工工艺、细化施工管控,科学高效推进坝体填筑作业,常态化落实安全质量管控工作,稳步推进项目各项建设任务,助力区域清洁能源储能调峰体系加快落地。 |
|
|
|
