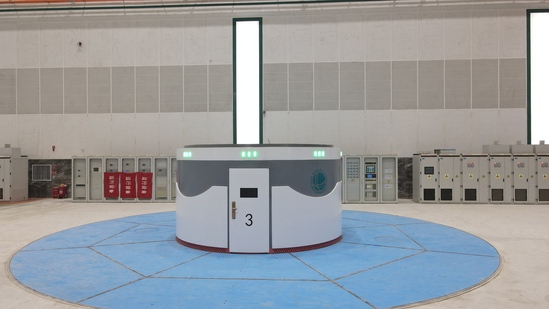

易县抽水蓄能电站3号机组顺利进入15天试运行

发布日期:2026-07-13 信息来源:机电安装分局   作者:何礼   字号:[ ]

7月11日,由机电安装分局承建的国网新源河北易县抽水蓄能电站3号机组,顺利完成全部启动调试与涉网试验,正式进入15天考核试运行,标志着该机组安装调试任务全面收官,为实现全容量并网发电目标奠定坚实基础。

河北易县抽水蓄能电站是国家“十四五”重点能源建设工程,电站共装设4台单机容量30万千瓦的立轴单级混流可逆式水泵水轮发电机组,总装机容量120万千瓦。

自2025年9月18日3号机组启动安装以来,项目团队科学统筹土建与机电工序,严控安全质量底线,跑出施工“加速度”:2026年3月20日,3号机组定子吊装就位;3月22日,3号机组转子吊装成功;5月11日,3号机组倒送电圆满完成,为调试工作打下坚实基础。

为保障3号机组调试工作高效推进,项目部充分汲取1、2号机组经验,推行“一机一策”精细化管理,制定专项方案和应急预案,24小时动态值守,确保调试全程无缝衔接。面对500千伏电缆耐压、550千伏GIS耐压及倒送电等高难度试验,团队反复技术论证、模拟推演,提前化解风险。最终,机组从发电方向启动调试,到水泵方向启动调试、工况转换试验以及涉网试验等动态调试项目均一次性成功通过,振动、噪声等各项运行指标均优于设计要求。

目前,3号机组运行状态平稳优异。项目部将继续全天候监护,确保15天试运行顺利过关,如期投入商业运行。与此同时,最后一台机组(4号)调试工作也正在同步推进,全容量投产发电进入冲刺倒计时。

电站全面投产后,年设计发电量达18.07亿千瓦时,可满足约220万居民一年用电需求,每年节约标准煤约12.6万吨、减排二氧化碳21.3万吨,为京津冀绿色发展注入澎湃动能,也将为“双碳”目标落地贡献坚实的清洁能源力量。
