广东肇庆浪江抽水蓄能电站引水竖井上弯段混凝土衬砌浇筑完成 |
|
|
|
|

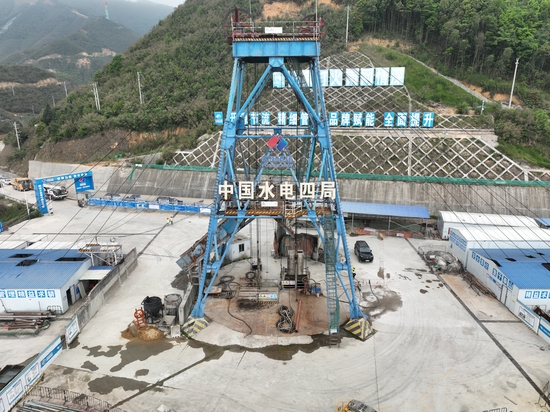

8月15日,随着最后一仓混凝土振捣收面完成,由公司承建的广东肇庆浪江抽水蓄能电站输水发电系统土建工程引水竖井上弯段混凝土衬砌施工圆满收官。 广东肇庆浪江抽水蓄能电站是国家“十四五”重点实施项目,建成后将承担广东电力系统调峰、填谷、储能、调频、调相及紧急事故备用等重要任务,对保障粤港澳大湾区电网安全稳定运行、助力新型电力系统建设具有重要意义。这一关键节点的顺利实现,标志着引水竖井土建施工完成,为后续调压井混凝土施工取得决定性节点胜利,有力保障引水系统全线节点推进,为后续引水系统充水调试奠定坚实基础。 引水竖井上弯段位于引水竖井与引水调压井、引水主洞上平段的连接部位,是整个输水发电系统水流转换的核心枢纽。洞段包含衬砌后净断面直径9.5米的90度圆弧段,同时存在衬砌厚度由1.5米渐变至5.3米的变弧结构。变截面、大体积、施工难度大等多重特点,成为全线施工公认的“硬骨头”。 针对渐变结构没有固定标准断面,钢筋、模板、止水、预埋件需逐段调整、无法批量定型施工的难题,项目部采用分段精细化建模放样,提前完成钢筋、模板、铜止水深化设计与下料加工。针对仓号内混凝土衬砌厚度大、模板抗浮压力高的问题,在仓号内焊接架立筋配重抗浮,严格管控混凝土分层浇筑厚度,保障浇筑作业平稳实施,钢筋绑扎、止水安装、混凝土振捣等各关键工序实行全过程旁站监督,严把工程质量关。 自开工以来,项目部始终秉承“水电铁军”精神,克服深部地下作业高温潮湿、高处与起重作业风险叠加等不利因素,统筹推进安全、质量、进度三线并进。项目部严格落实危险性较大分部分项工程管控要求,专项施工方案经专家论证后精心实施,配置专职安全员全程盯控,确保施工全过程安全可控。 全体建设者将以此为新起点,乘势而上、奋勇争先,全力冲刺后续灌浆及尾工节点目标,为电站按期投产发电贡献四局力量。 |
|
|
|
